Construcción de plantas solares: 12 controles para evitar errores caros

¿Vas a construir una planta solar? Conoce puntos críticos de control técnico ¡evita sobrecostes!

✎ Autor:  Pau Segui

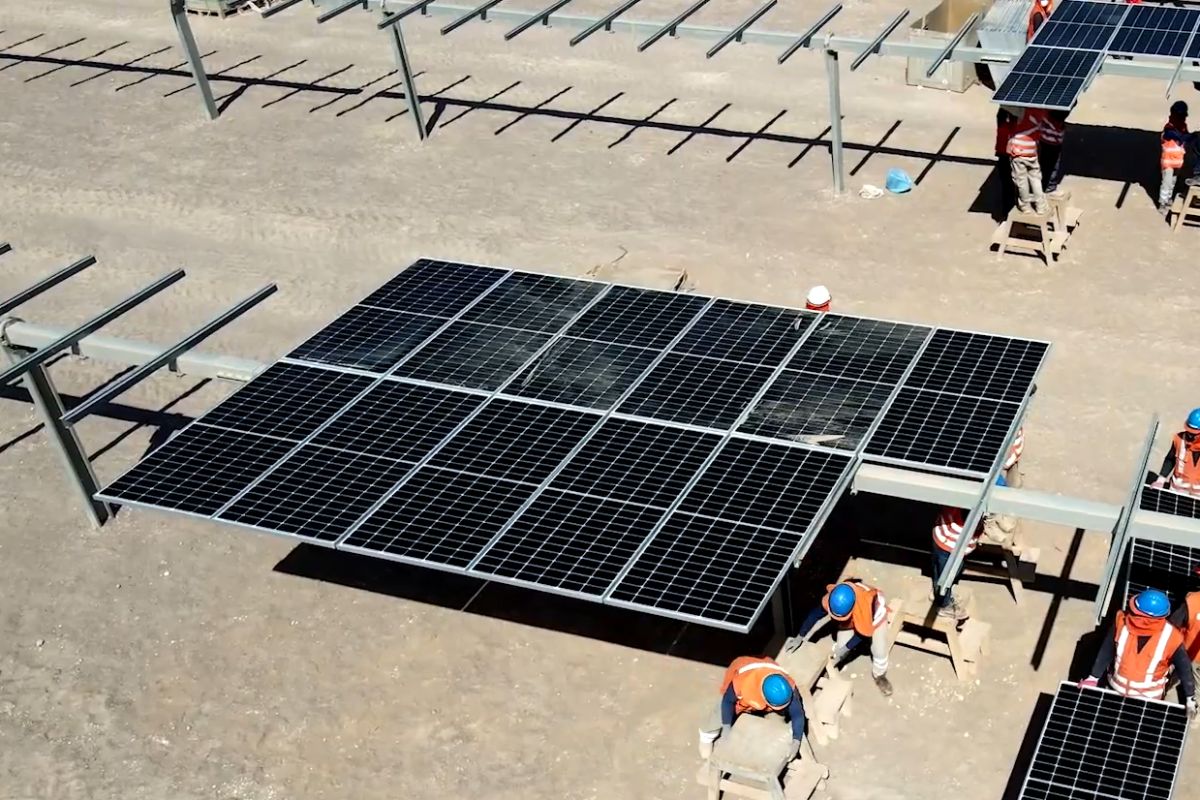

Construcción de plantas solares

Desde el aire, una planta solar parece sencilla, pero la obra empieza mucho antes de colocar el primer panel fotovoltaico, y en la construcción de plantas solares, los errores o descuidos, se pagan caros.

El éxito de un proyecto energético necesita de auditar desde la huella ecológica previa sobre el terreno hasta el último milímetro de tolerancia mecánica y eléctrica… ¿Qué debes de mirar si quieres construir una planta solar?

La primera regla, cada día de retraso supone perder dinero por no estar produciendo y vendiendo electricidad

Tabla Resumen: Matriz de los 12 Controles en Proyectos Fotovoltaicos

Primero, un resumen para el control de calidad en la construcción plantas solares fotovoltaicas:

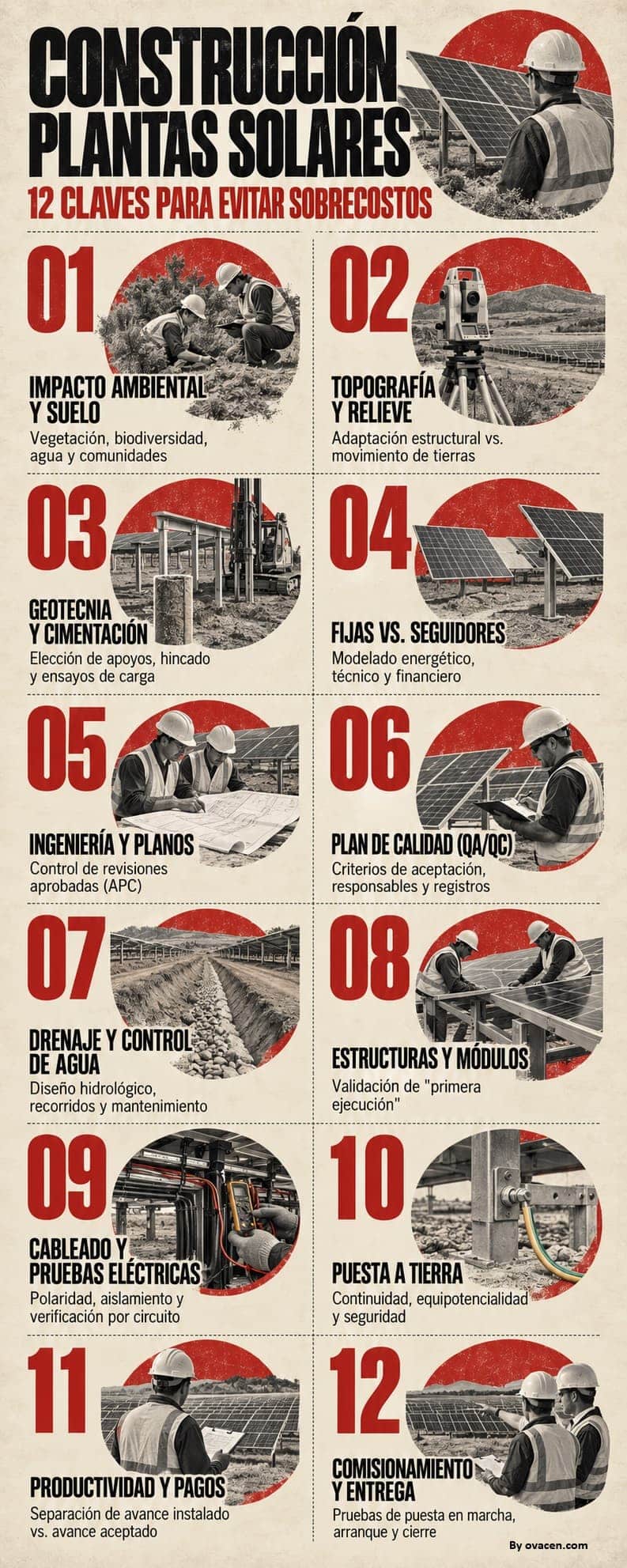

controles construcción plantas solares
Controles en la construcción plantas solares – By OVACEN
Fase / Ítem Control Técnico y de Gestión Cifra / Referencia Normativa Clave Qué evita en la obra y en el CAPEX
1. Impacto Ambiental y Suelo Vegetación, biodiversidad, agua y comunidades Caso Kairouan (IFC) / Evaluación temprana Deforestación innecesaria, conflictos sociales y pérdida de suelo superficial (topsoil)
2. Topografía y Relieve Adaptación estructural vs. movimiento de tierras Pendientes > 5% / Replanteo ±2 cm (Banco Mundial) Desmontes masivos injustificados y desalineación en las filas de módulos
3. Geotecnia y Cimentación Elección de apoyos, hincado y ensayos de carga Desviación máx. 1° / Pull-out tests (Guía IFC) Corregir miles de apoyos fallidos por estandarizar profundidades sin conocer el subsuelo
4. Fijas vs. Seguidores Modelado energético, técnico y financiero System Advisor Model (SAM) y cálculo de LCOE Decisiones de inversión a ciegas sin evaluar sombras, repuestos, O&M y flujos de caja
5. Ingeniería y Planos Control de revisiones aprobadas (APC) Trazabilidad de licitación a ingeniería de detalle Semanas de retrabajo masivo por ejecutar con planos desactualizados en campo
6. Plan de Calidad (QA/QC) Criterios de aceptación, responsables y registros Fichas PPI / 100% elementos críticos (Guía IFC) El falso «revisado» verbal sin evidencia trazable ni cierre formal de desviaciones
7. Drenaje y Control de Agua Diseño hidrológico, recorridos y mantenimiento Períodos de retorno 10 a 100 años (DOE EE. UU.) Inundaciones, erosión, empozamientos y socavación de las cimentaciones tras lluvias extremas
8. Estructuras y Módulos Validación de «primera ejecución» (First-Article) Torque según fabricante / 100% inspección visual Multiplicar un error de fijación o apriete a lo largo de miles de mesas fotovoltaicas
9. Cableado y Pruebas Eléctricas Polaridad, aislamiento y verificación por circuito Caída DC 1% – 1,5% / Norma IEC 62446-1:2016 Confundir circuito «instalado» con circuito «verificado» antes de energizar
10. Puesta a Tierra Continuidad, equipotencialidad y seguridad Tensiones de paso y contacto según diseño Falsa seguridad por mirar solo un valor aislado en ohmios sin justificar el sistema
11. Productividad y Pagos Separación de avance instalado vs. avance aceptado Métricas diarias (ej. 1.000 instalados vs. 920 aceptados) Pagar certificaciones de obra con defectos ocultos y descontrolar el presupuesto
12. Comisionamiento y Entrega Pruebas de puesta en marcha, arranque y cierre Dossier As-Built, pruebas PR y transferencia a O&M Cuellos de botella en la conexión a red (COD) y disputas contractuales en la recepción

🟧 Nota: Algunos trabajos se desarrollan en paralelo: calidad, costes y documentación necesitan seguimiento desde el comienzo.

A veces podrás encontrar proyectos EPC solares, donde el EPC corresponden al inglés Engineering, Procurement and Construction. Se conoce popularmente como un contrato «llave en mano».

¡Recuerda! Si no quieres sustos, el casco y chaleco de visibilidad debe llevarse puesto en todo momento dentro de la planta, no solo cuando hay trabajos en altura o grúas

1. Evaluar el impacto ambiental y la posible deforestación

Antes de intervenir el terreno, toca estudiar el impacto ambiental: vegetación afectada, biodiversidad, suelo, agua y relación con los usos y las comunidades del entorno. Generar electricidad renovable no evita impactos locales.

  • Evaluación en fase de estudio de alternativas: La posible tala o eliminación de vegetación debe evaluarse al estudiar el emplazamiento, cuando todavía es posible comparar alternativas de ubicación, accesos y distribución (layout).
  • Caso de referencia internacional: Un ejemplo práctico es el proyecto solar de Kairouan, documentado por la IFC, que contempla medidas específicas sobre suelo superficial (topsoil), vegetación, biodiversidad y comunidades locales.

La evaluación ambiental debe traducirse en decisiones de diseño y medidas verificables a pie de obra.

2. Revisar la topografía, adaptación al terreno y el viento

El relieve condiciona el trazado, accesos, producción de energía solar o la estructura a utilizar. Antes de mover tierra, conviene contrastar el levantamiento topográfico disponible con las necesidades reales del proyecto y calcular adecuadamente la zona de viento.

topografía terreno plata solar
By OVACEN
  • Cifras de control en obra: Evaluar especialmente terrenos con pendientes superiores al 5% y establecer en el replanteo tolerancias de aproximadamente ±2 cm donde el diseño lo permita, controlando cotas, accesos y linderos antes de iniciar la instalación.
  • Es crítico diseñar las estructuras considerando la categoría de viento real del emplazamiento y no recortar costes. Un temporal fuerte puede destruir plantas completas

¿Qué partes del diseño se adaptan al relieve y cuáles exigen modificarlo? Cada movimiento de tierra debe responder a una justificacion

🟧 Nota: La guía de desarrollo solar por el Banco Mundial relaciona directamente la topografía con la complejidad de instalación y el coste de adaptar las estructuras.

3. Estudiar la geotecnia y elegir la cimentación adecuada

Una planta fotovoltaica puede repetir miles de apoyos idénticos. Especialmente importante comprobar las condiciones geotécnicas reales en las que se repetirá la solución estructural.

  • Control de hincado y ensayos: No se deben definir profundidades estándar sin conocer el suelo. El control abarca la elección del sistema de cimentación y, cuando corresponda, el registro de profundidad, verticalidad (evaluando una desviación angular máxima de 1°, si la aprueba el diseñador).

🟧 Nota: La guía de plantas fotovoltaicas de la IFC advierte de las graves consecuencias económicas y estructurales de interpretar mal el terreno y seleccionar cimentaciones inadecuadas.

4. Comparar estructuras fijas y seguidores solares

La elección entre estructura fija o seguidor solar (tracker) necesita un análisis cruzado del emplazamiento y de la economía del proyecto: producción prevista, sombras, ocupación del terreno, inversión inicial (CAPEX), mantenimiento (OPEX), etc.

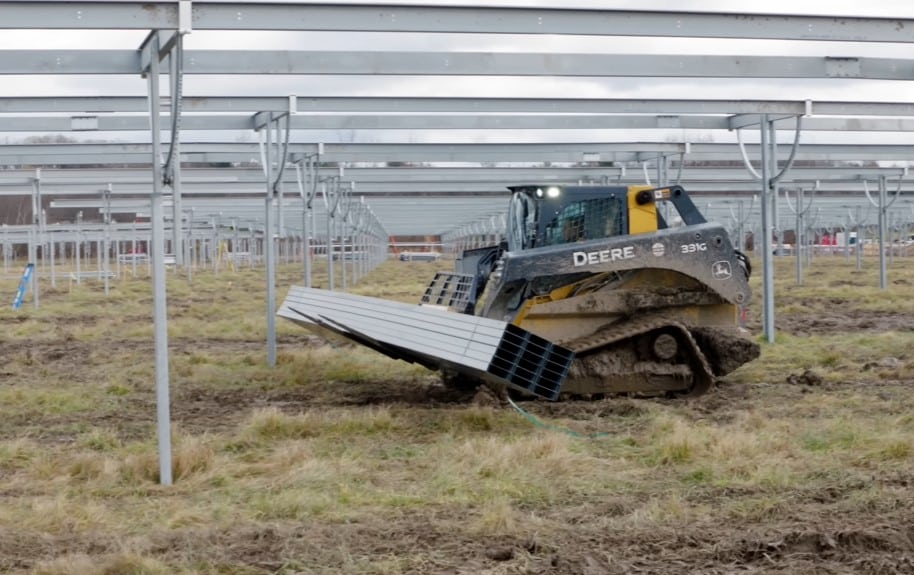

instalación estructura planta solar
By OVACEN
  • Simulación con System Advisor Model (SAM): El software SAM permite modelar configuraciones fotovoltaicas fijas y con seguimiento, utilizando la energía calculada para construir los flujos económicos del proyecto.

Los sistemas de seguimiento en un solo eje han demostrado ser mucho más eficientes y fáciles de mantener que los antiguos seguidores de dos ejes («girasoles»)

🟧 Consejos: Contratar suministro y montaje con el mismo fabricante: Comprar los trackers (estructuras de seguimiento) y encargar su montaje al propio proveedor simplifica la gestión.

5. Trabajar con ingeniería y planos aprobados y actualizados

Antes de abrir un frente de obra, el equipo debe poder identificar con certeza la revisión autorizada para ejecutarlo… ¡los documentos de licitación suelen cambiar bastante!

Una revisión pendiente cabe en un correo. Solucionarlo, pueden ser semanas de retrabajo

6. Definir el plan de calidad antes de ejecutar

La calidad necesita criterios claros, responsables asignados y registros trazables. La guía de la IFC incluye estos elementos como base de la planificación del control de obra para inspeccionar el 100% de los elementos críticos.

  • Estructura de las fichas de inspección (PPI / ITP): Para cada actividad, una ficha debe responder: qué se inspecciona, con qué criterio, quién acepta y dónde queda la evidencia, además de establecer cómo se corrigen y cierran.

7. Resolver el drenaje y el control del agua

El drenaje en plantas solares en construcción merece atención prioritaria, desde el diseño y durante toda la ejecución (su funcionamiento hidráulico, conservación o facilidad para mantenerlo limpio a largo plazo).

  • Se deben evaluar eventos de lluvia con períodos de retorno de 10, 25, 50 o 100 años según el riesgo y los criterios de diseño, e inspeccionar el 100% de las obras de drenaje antes de la puesta en servicio para evitar empozamientos, erosión y socavación en las cimentaciones.

🟧 Nota: Interesante el documento de Diseño de la infraestructura de drenaje en parque fotovoltaico.

8. Verificar el montaje de estructuras y módulos

Lo obligatorio: Comprobar alineación, corrosión, fijaciones y resistencia a las cargas de viento. Documentar cada no conformidad antes de continuar.

  • Par de apriete e inspección al 100%: Es obligatorio verificar el torque de los pernos según fabricante, comprobar ausencia de corrosión y realizar una inspección visual del 100% de los módulos instalados.

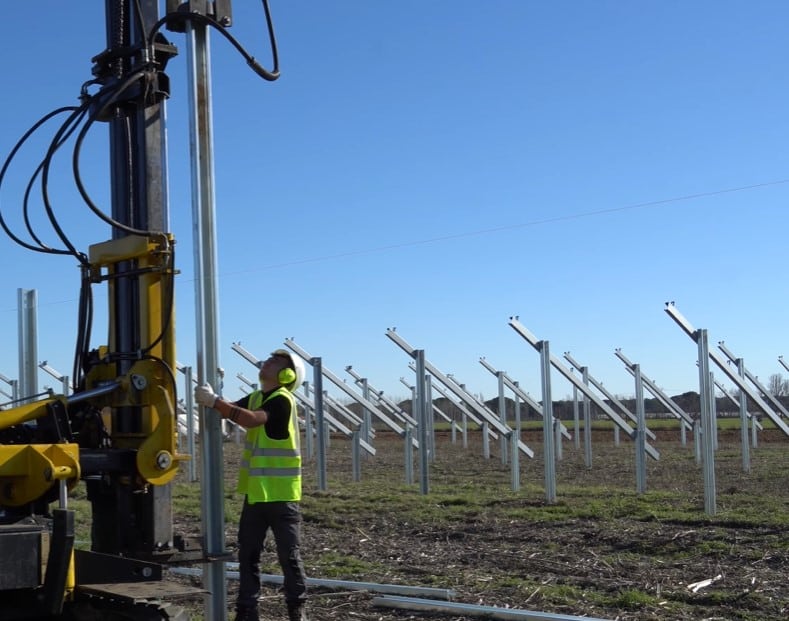

montaje estructuras plantas solares
Montaje estructuras plantas solares – By OVACEN

Un consejo de los buenos; Hay que clavar hincas de prueba y aplicar tracción con un dinamómetro para verificar que el terreno soporte la fuerza de succión que el viento ejercerá sobre los paneles

9. Controlar el cableado y las verificaciones eléctricas

Es fundamental evaluar como objetivo preliminar una caída de tensión en corriente continua (DC) de aproximadamente 1% – 1,5% (optimizándola según el diseño), además de verificar polaridad, sección de conductores, compatibilidad de conectores, pruebas de aislamiento y continuidad antes de energizar.

Hay que reforzar la seguridad para evitar el robo de cableado eléctrico; evitas pérdidas y retrasos de obra

En partidas clave, es recomendable contratar a dos subcontratas en paralelo; si una sufre retrasos, se puede derivar más volumen de trabajo a la que avanza más rápido

🟧 Nota: La Norma IEC 62446-1:2016: Estándar internacional describe la documentación, inspecciones y pruebas de puesta en servicio de sistemas fotovoltaicos conectados a red.

10. Comprobar la puesta a tierra y la equipotencialidad

Deben comprobarse la continuidad de las uniones equipotenciales, la resistencia del sistema y la validación de las tensiones de paso y de contacto según diseño.

  • Criterio de seguridad frente a valores fijos: No se debe utilizar un valor fijo o aislado de resistencia en ohmios sin comprobar los criterios de seguridad aplicables a esa instalación específica.

Los resultados deben compararse con los requisitos de proyecto y quedar documentados

11. Medir productividad, costes y trabajo aceptado

Medir diariamente los módulos montados, pilotes instalados y metros de cable tendidos permite comparar el coste real con el presupuesto por cada partida. Para que el seguimiento sea real, conviene separar cuatro estados: cantidades ejecutadas, inspeccionadas, aceptadas y pendientes de corrección.

Controlar las desviaciones antes de que afecten el cronograma y el CAPEX

12. Planificar el comisionamiento, el arranque y la entrega

Una planta fotovoltaica no termina cuando se aprieta el último perno, sino cuando supera las pruebas de puesta en marcha (Commissioning), energización segura y verificación de rendimiento.

Cada decisión ambiental, tolerancia topográfica, profundidad geotécnica, par de apriete (torque) y parámetro eléctrico debe estar respaldado por los planos aprobados, el estudio geotécnico, las especificaciones del fabricante y la normativa aplicable.

Ejemplo construcción planta solar

En este caso, lo mejor es mostrar un vídeo de una empresa constructoras de plantas solares con consejos interesantes:

También dejamos la siguiente infografía sobre el proceso de instalación de una planta fotovoltaica para que tengamos una visión más completa:

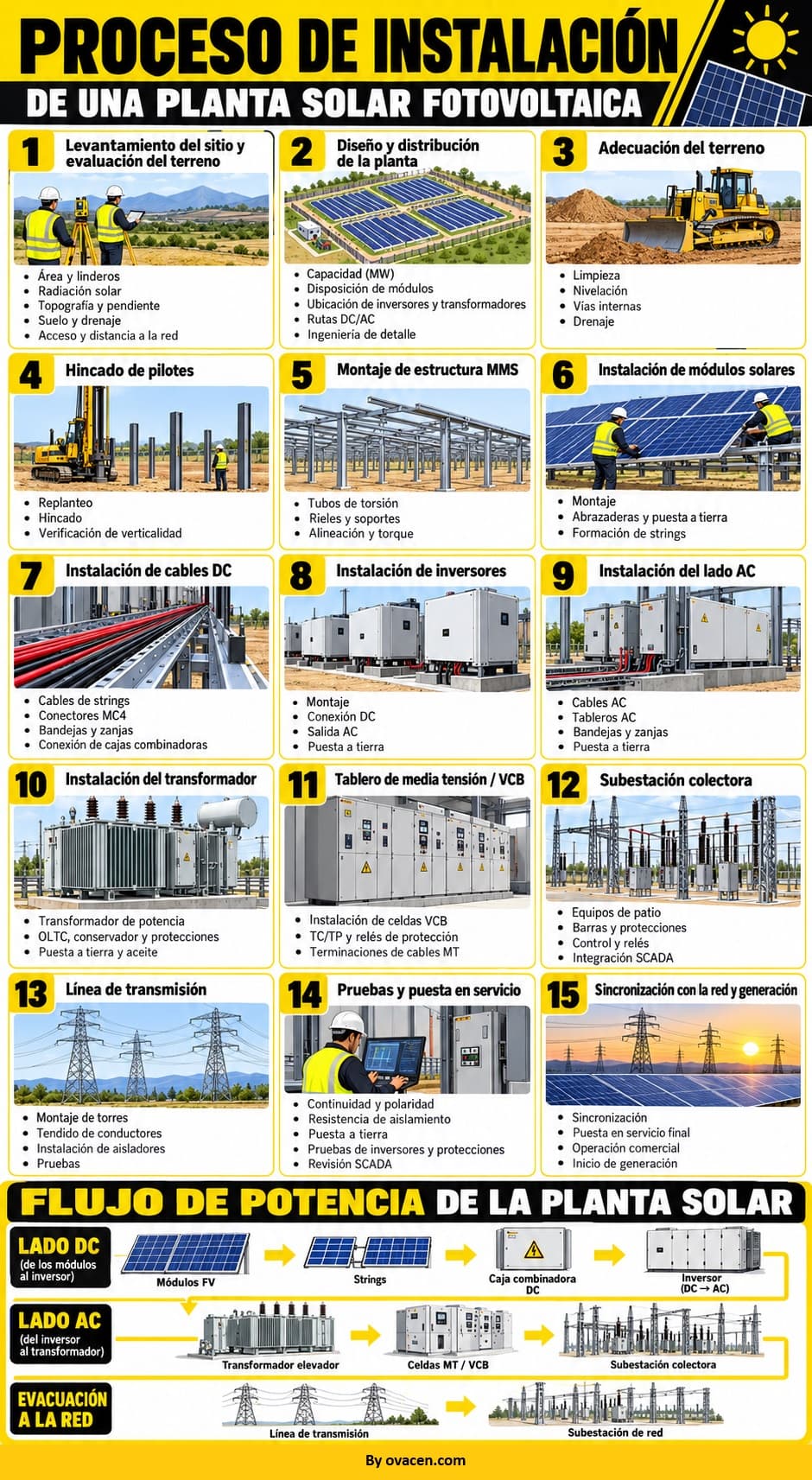

Instalación de una planta fotovoltaica
Pasos para la instalación de una planta fotovoltaica – By OVACEN

A partir de aquí, la experiencia es directamente la que manda y, por supuesto, adelantarse a los posibles problemas en la ejecución ¡es ahorrarse mucho dinero!


? El artículo ha sido verificado y revisado por el equipo editorial de OVACEN para garantizar la mejor precisión posible (La información incluye enlaces a medios acreditados, estudios científicos, instituciones académicas y organismos oficiales). Pero, si consideras que nuestro contenido es inexacto, dudoso o desactualizado, puedes contactarnos en artículos@ovacen.com para realizar las correcciones necesarias.

Deja un comentario


Información básica acerca de la protección de datos
  • Responsable: Pablo Seguí Seguí.
  • Finalidad: Gestión y moderación de comentarios.
  • Legitimación: Consentimiento expreso del usuario a través de la selección de la casilla check de envío del formulario. Consentimiento del interesado.
  • Destinatarios: Proveedor de hosting de la web en EU, Raiola Networks SL, cuyos niveles de protección son adecuados según Comisión de la UE.
  • Derechos: Podrá ejercitar los derechos de acceso, rectificación, supresión, oposición, portabilidad y retirada de consentimiento de sus datos personales en la dirección de correo electrónico contacto(arroba)ovacen.com
  • Más Información: Podrá acceder a segunda capa de Información de Política Privacidad en footer.
